Una AP-68 por el aire. Eso es lo que, a efectos prácticos, plantea Solaria para hacer realidad los tres nuevos parques fotovoltaicos que publicó el Boletín Oficial del País Vasco la semana pasada.
La energética madrileña comenzó el pasado jueves los trámites para hacer ... realidad tres parques denominados 'Zierbena Solar': uno en Vitoria, otro en Zigoitia y un tercero, adelantado por EL CORREO en su momento, en Ribera Baja. Sobre la mesa, una inversión de 50 millones de euros en los parques. Pero para evacuar esa energía, los permisos no están en Álava, sino en Bizkaia, en la subestación que Red Eléctrica tiene en Zierbena. Eso hace necesario llevar toda la producción de estos parques hasta el Cantábrico. Para ello, Solaria pone sobre la mesa cinco subestaciones, tres pequeños cableados de luz -dos de ellos subterráneos- y una línea de alta tensión de 100 kilómetros.
Esta última, por sí sola, supondrá una inversión de más de 45 millones. Así se desprende de la documentación que ha presentado Solaria ante el Gobierno vasco, a la que ha tenido acceso este periódico. En el estudio de impacto ambiental presentado por la cotizada de Madrid se desglosa cómo será el recorrido de la línea de alta tensión.

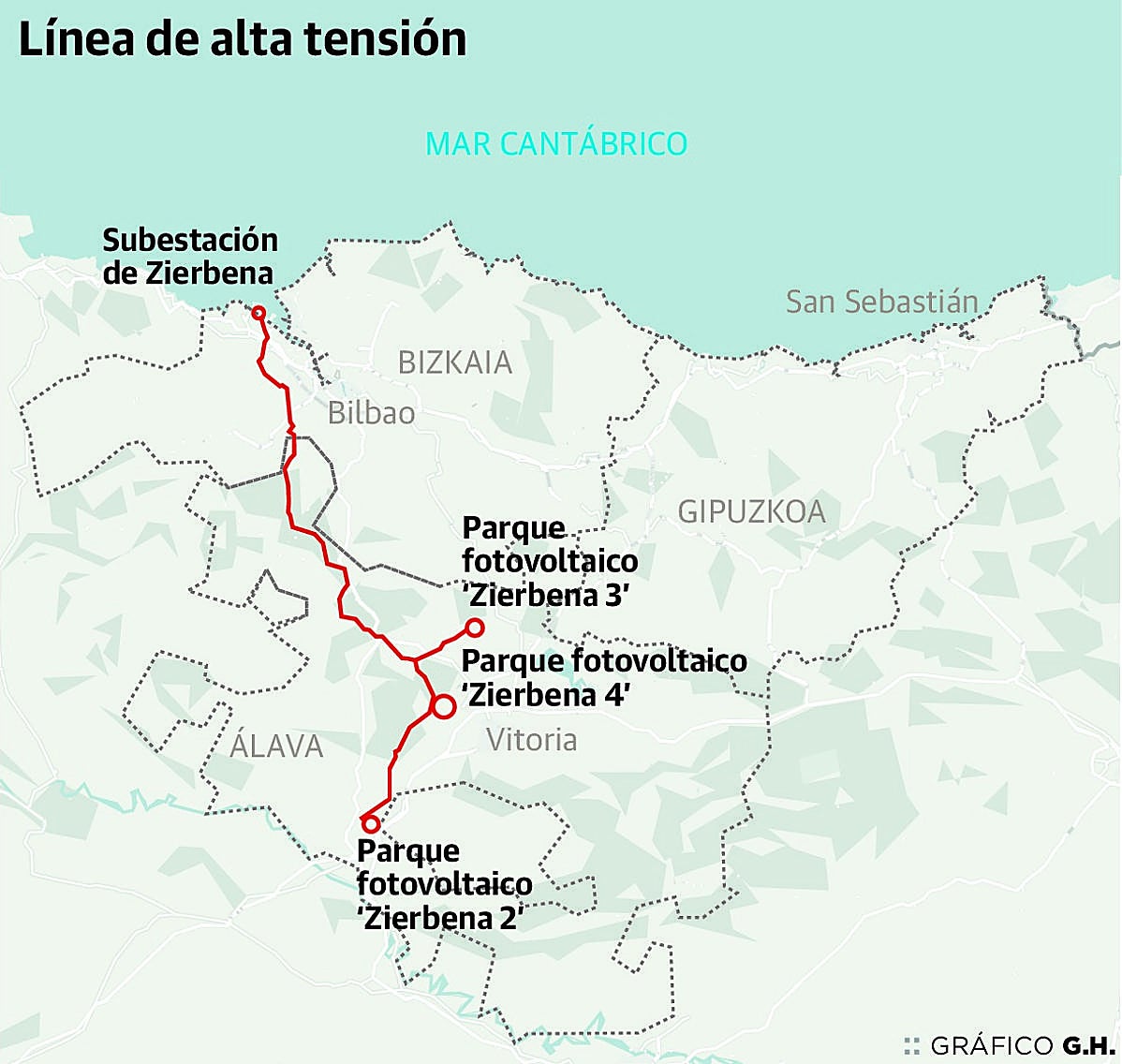

Partirá desde 'Zierbena Solar 2', la central de Ribera Baja. Desde ahí, atravesará Ribera Alta, Iruña de Oca y llegará hasta la capital. Tras recoger la energía de 'Zierbena Solar 4', en Martioda, seguirá hasta Zuia, donde recogerá la energía de 'Zierbena Solar 3'. A partir de ahí, seguirá por Urkabustaiz y llegará hasta Amurrio y Ayala antes de dejar suelo alavés por Okondo.
Desde ese punto, quedará un trazado por otros ocho municipios vizcaínos hasta llegar a Zierbena, donde la electricidad entrará a la red pública. No será una red como los 200 kilómetros que separan a Vitoria de los parques de Forestalia que tanta oposición han generado, pero sí un trazado de la mitad. La línea, de hecho, atravesará dos ZEC, dos zonas de especial conservación: la de Arkamu-Gibillo-Arrastaria y la del río Baia.
No obstante, la propia empresa explica en su estudio de impacto ambiental que «la elección de la subestación de conexión donde verter la energía generada no depende de los distintos promotores sino de la disposición y capacidad de las instalaciones preexistentes». Y en Álava la presencia de proyectos de renovables ha ido saturando la capacidad de las subestaciones del territorio hasta el punto de mover a Red Eléctrica a poner 20 millones sobre la mesa para paliar el problema.
El proyecto de Solaria plantea, de hecho, un recorrido que requerirá reforzar o crear cinco subestaciones eléctricas, esos enchufes que servirán para dar cobertura a la línea y para hacer los cambios de tensión necesarios. Estarán en Zuia, Zierbena, Ribera Baja, Zigoitia y Vitoria. Y ellas también requerirán de sus correspondientes inversiones. Entre las cinco harán falta 51,7 millones.
45,4 millones
de euros es el importe que presupuesta Solaria para esta línea de alta tensión
80.000 hogares
podrían abastecerse de energía verde si los tres parques salen adelante
Todo esto, casi 100 millones serán el completo necesario para hacer realidad lo que en la práctica son tres parques fotovoltaicos que, por sí solos, apenas requerirían de 49,5 millones, a 16,5 por infraestructura.
Las tres centrales de 'Zierbena Solar' contarán con 149 megavatios de potencia renovable. Un espaldarazo para esta tecnología, que hasta la fecha tenía proyectados poco más de 300 megavatios sobre suelo alavés. Con la inversión de Solaria, además, se suma el potencial para producir energía suficiente para abastecer a casi 80.000 hogares cada año si se cumplen las proyecciones que han planteado. Para ello, no obstante, hará falta ocupar 373 hectáreas y colocar 310.000 paneles fotovoltaicos.
Según los cronogramas presentados por Solaria al Gobierno vasco, la empresa apenas tardaría un año en hacer realidad todas las infraestructuras desde que se dé luz verde a la colocación de las primeras piedras. Para eso, sin embargo, sería necesario que se empezasen todas las obras al mismo tiempo. Lo más laborioso sería la construcción de los parques y la gran línea de alta tensión.
Las tres iniciativas presentadas por Solaria suman otros 150 megavatios a los 100 que ya estaban anunciados en los proyectos ubicados en los alrededores de Vitoria. Sin embargo, esto es sólo un avance de lo que está por venir. Tal y como informó este periódico en enero, la cotizada madrileña tiene previsto instalar en Euskadi un total de 1.800 megavatios de potencia renovable.
Así se le ha trasladado a sus accionistas en varias presentaciones y así constaba en el documento que la energética madrileña presentó en su Capital Markets Day de 2023, que tuvo lugar en septiembre en Londres. Entonces la empresa trasladó que estaba tratando de «asegurar los terrenos» para materializar su plan.
Más recientemente, durante la presentación de los resultados de 2023, la firma comunicó a sus inversores que las conexiones estaban «aseguradas» y avanzó que estudia la posibilidad de que las centrales fotovoltaicas también cuenten con 215 megavatios más de potencia eólica en Euskadi, aunque no dio por cerrada esa opción. Para financiar su despliegue de renovables, Solaria firmó con el Banco Europeo de Inversiones (BEI) un acuerdo en 2023 por el que obtuvo 1.700 millones de euros.
